Moment, w którym na działce pojawiają się wykopy i pierwsze warstwy betonu, wygląda niepozornie, ale właśnie wtedy zapadają decyzje wpływające na trwałość całego domu. Stan zero budynku obejmuje prace od przygotowania terenu aż do wykonania fundamentów, izolacji i podłoża pod parter, choć dokładny zakres może różnić się zależnie od projektu oraz umowy z wykonawcą. Wyjaśniam, co wchodzi w ten etap, ile może kosztować, czym różnią się ławy od płyty i na co zwrócić uwagę przy przejściach instalacyjnych oraz przyszłej stolarce.
Najważniejsze decyzje zapadają jeszcze przed wymurowaniem ścian
- Stan zerowy obejmuje zwykle roboty ziemne, fundamenty, izolacje, zasypki i przygotowanie podłogi na gruncie.
- Poziom zero trzeba ustalić na podstawie projektu i wysokości terenu, a nie wyznaczać „na oko”.
- Dla prostego domu o powierzchni 100-150 m² orientacyjny koszt tego etapu często wynosi 60-120 tys. zł.
- Ławy fundamentowe zwykle wymagają większej liczby etapów, a płyta fundamentowa dobrze sprawdza się przy słabszym lub niejednorodnym gruncie.
- Przed zasypaniem fundamentów trzeba sprawdzić izolacje, zagęszczenie gruntu i przepusty instalacyjne.
Co dokładnie obejmuje etap zerowy
Najprościej mówiąc, jest to część budowy, która przygotowuje dom do rozpoczęcia ścian nadziemia. W typowym budynku bez piwnicy obejmuje wszystko od wykopu do podkładu pod podłogę parteru, ale nie zawsze wykonawca wlicza wszystkie warstwy podłogi do jednej pozycji kosztorysu.
W praktyce zakres najczęściej wygląda tak:
- usunięcie humusu, czyli żyznej warstwy ziemi,
- wytyczenie obrysu budynku przez geodetę,
- wykonanie wykopów,
- zbrojenie i betonowanie ław, stóp lub płyty fundamentowej,
- wykonanie ścian fundamentowych, jeśli przewiduje je technologia,
- izolacja przeciwwilgociowa lub przeciwwodna,
- ocieplenie części podziemnej,
- przepusty pod wodę, kanalizację, prąd i inne instalacje,
- zasypanie oraz mechaniczne zagęszczenie gruntu,
- warstwy podłogi na gruncie, często zakończone chudym betonem.
Przy płycie fundamentowej część tych elementów jest połączona w jeden układ. Przy tradycyjnych ławach dochodzą ściany fundamentowe, wypełnienie przestrzeni wewnątrz obrysu i osobne warstwy podłogowe. Dlatego porównywanie samych cen betonu albo robocizny za fundamenty prowadzi do błędnych wniosków.
Stan zerowy z piwnicą i bez piwnicy
W domu niepodpiwniczonym najważniejsze są fundamenty obwodowe, izolacja oraz stabilne podłoże pod posadzkę. W budynku z piwnicą zakres rośnie, bo trzeba wykonać także płytę denną, ściany podziemne i szczelną hydroizolację. Dochodzi również większy wykop, wywóz gruntu i często odwodnienie.
Nie ma jednej ustawowej definicji, która identycznie określałaby zakres stanu zerowego dla każdej inwestycji. Z tego powodu w umowie powinno być zapisane, czy etap kończy się na górze ścian fundamentowych, na zagęszczonej podbudowie, czy dopiero na podkładzie betonowym pod posadzkę.

Jak przebiega budowa krok po kroku
Największą różnicę robi kolejność prac. Fundament wykonany dokładnie, ale bez przygotowanych przepustów albo z niedostatecznie zagęszczoną zasypką, nadal może później sprawić problemy. Ja traktuję ten etap jak budowanie precyzyjnej podstawy, a nie szybkie „wylanie betonu”.
- Przygotowanie działki obejmuje oczyszczenie terenu, zdjęcie humusu i zapewnienie dojazdu dla koparki oraz pompy do betonu. Humus warto odłożyć osobno, ponieważ później przyda się w ogrodzie.
- Wytyczenie budynku wykonuje geodeta. Położenie narożników i rzędne wysokościowe muszą odpowiadać dokumentacji, szczególnie gdy działka ma spadek.
- Wykopy wykonuje się zgodnie z projektem oraz warunkami gruntowymi. Głębokość fundamentów nie powinna wynikać wyłącznie z przyzwyczajenia ekipy.
- Zbrojenie i betonowanie wymagają kontroli przed wylaniem mieszanki. Wtedy najłatwiej sprawdzić średnice prętów, otulinę, zakłady i położenie zbrojenia.
- Ściany fundamentowe lub płyta tworzą właściwą podstawę pod ściany domu. Po ich wykonaniu trzeba sprawdzić wymiary, kąty i poziomy.
- Izolacje chronią konstrukcję przed wilgocią oraz stratami ciepła. Ich rodzaj zależy od poziomu wód gruntowych i zapisu w projekcie.
- Przepusty instalacyjne wykonuje się przed zasypaniem. Późniejsze przebijanie fundamentu jest kosztowne i może osłabić izolację.
- Zasypki i podłoga na gruncie powstają warstwami. Każdą warstwę trzeba odpowiednio zagęścić, a nie tylko polać wodą i liczyć, że grunt sam osiądzie.
Po zakończeniu prac kierownik budowy powinien odnotować ich wykonanie w dokumentacji. Zdjęcia izolacji, przepustów i zbrojenia są bardzo przydatne, gdy kilka miesięcy później trzeba ustalić przebieg instalacji albo udowodnić zakres robót.
Ławy fundamentowe czy płyta fundamentowa
Wybór zależy przede wszystkim od gruntu, projektu i poziomu wód, a dopiero potem od ceny. Ławy są dobrze znaną technologią i przy prostym, zwartym domu na dobrym gruncie mogą być rozsądnym rozwiązaniem. Płyta ogranicza liczbę etapów i równomierniej rozkłada obciążenia, ale wymaga bardzo dokładnego przygotowania podłoża.
| Rozwiązanie | Gdzie ma sens | Najważniejsze zalety | Ograniczenia |
|---|---|---|---|
| Ławy i ściany fundamentowe | Dobry, jednorodny grunt i klasyczny projekt | Znana technologia, łatwe etapowanie, duża dostępność ekip | Więcej robót, ryzyko błędów przy zasypkach i izolacji |
| Płyta fundamentowa | Słabszy, niejednorodny lub wilgotny grunt | Równomierne przenoszenie obciążeń, mniej mostków, krótsza ścieżka wykonania | Wymaga dokładnego projektu i precyzyjnego przygotowania podbudowy |
| Fundament schodkowy | Działka ze spadkiem | Dopasowanie poziomu domu do ukształtowania terenu | Więcej detali wykonawczych i trudniejsza izolacja |
Nie zakładałbym automatycznie, że płyta jest zawsze droższa. Trzeba policzyć cały zakres, czyli wykopy, zbrojenie, ściany, zasypki, izolacje i podłogę. Zdarza się, że pozornie tańsze ławy tracą przewagę po doliczeniu robocizny oraz dużej ilości kruszywa.
Ile kosztuje stan zerowy domu
W 2026 roku dla prostego domu jednorodzinnego o powierzchni około 100-150 m² można przyjąć orientacyjnie 60-120 tys. zł za etap zerowy. To szeroki przedział, ale wynika z różnic w regionie, technologii, cenie materiałów, rodzaju gruntu i tego, czy kalkulacja obejmuje podłogę na gruncie oraz przyłącza.
Przy piwnicy, wysokim poziomie wód gruntowych, działce ze spadkiem albo konieczności wymiany gruntu koszt może przekroczyć 120-180 tys. zł. Aktualne zestawienia rynkowe, między innymi publikowane przez Murator, również pokazują, że sama powierzchnia domu nie wystarcza do wiarygodnego oszacowania wydatków.
| Element | Orientacyjny udział w budżecie | Co najbardziej zmienia cenę |
|---|---|---|
| Roboty ziemne | około 5-20 tys. zł | Rodzaj gruntu, głębokość wykopu, wywóz ziemi |
| Ławy i ściany fundamentowe | około 35-80 tys. zł | Obwód budynku, ilość stali, wysokość ścian |
| Płyta fundamentowa | około 45-100 tys. zł | Grubość płyty, ocieplenie, podbudowa, zbrojenie |
| Izolacje i ocieplenie | około 8-25 tys. zł | Wilgotność gruntu i wymagany system hydroizolacji |
| Przepusty i podłoga na gruncie | około 8-25 tys. zł | Liczba instalacji, grubość warstw, rodzaj izolacji |
Traktuję te kwoty jako punkt wyjścia do rozmowy z wykonawcą, nie jako gotowy kosztorys. Dobra wycena powinna rozdzielać materiały, robociznę, sprzęt, transport i wywóz gruntu. Jeśli oferta podaje jedną kwotę bez zakresu, trudno później ustalić, za co inwestor dopłaca.
Poziom zero, izolacje i stolarka wymagają jednej decyzji
Poziom zero to nie tylko kreska na projekcie. Wpływa na wysokość cokołu, liczbę stopni wejściowych, spadek terenu przy ścianach, wysokość tarasu, wjazd do garażu oraz położenie drzwi i okien względem gruntu.
Na działce ze spadkiem różnica kilku lub kilkunastu centymetrów może później oznaczać konieczność wykonania dodatkowych schodów, murka oporowego albo wysokiego cokołu. Zbyt niski poziom zwiększa ryzyko zalewania podczas intensywnych opadów, a zbyt wysoki komplikuje podjazd i komunikację wokół domu.
Przeczytaj również: Charakterystyka energetyczna domu. Jak czytać świadectwo?

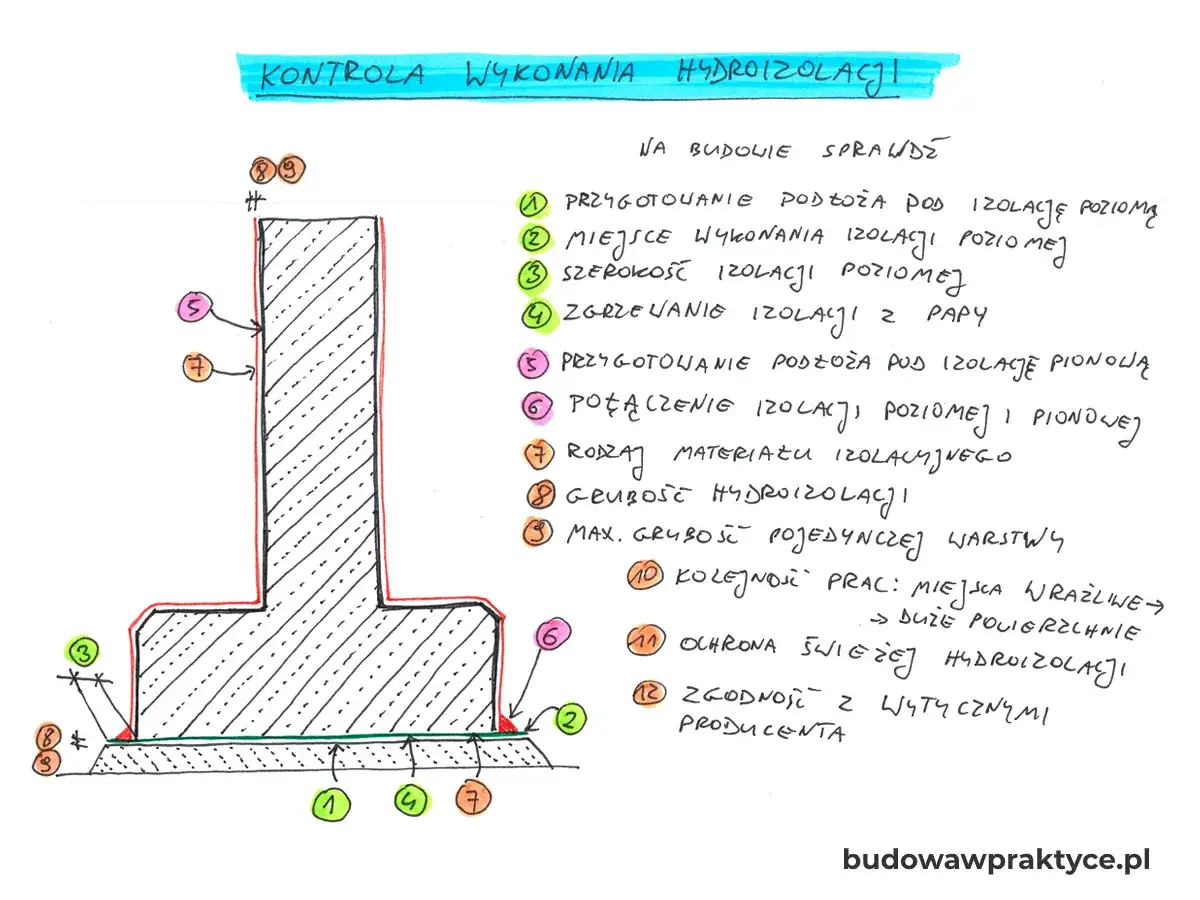

Co sprawdzić przed zasypaniem
- ciągłość izolacji poziomej między fundamentem a ścianą,
- połączenie izolacji poziomej z pionową,
- ocieplenie fundamentu bez przypadkowych przerw,
- poziom podłogi względem drzwi wejściowych i tarasu,
- lokalizację rur kanalizacyjnych, wodnych i przepustów elektrycznych,
- zagęszczenie zasypki potwierdzone kontrolą, jeśli wymaga tego projekt lub kierownik budowy.
i drzwiowa nie należy jeszcze do tego etapu, ale jej wymiary oraz wysokość progów trzeba uwzględnić już teraz. Szczególnie ważne są drzwi tarasowe, brama garażowa i drzwi wejściowe, bo ich położenie zależy od finalnych warstw podłogi i poziomu terenu.
W praktyce często widzę, że inwestorzy skupiają się na samej szerokości otworów, a pomijają wysokość posadzki. Późniejsza korekta o kilka centymetrów może oznaczać przeróbkę nadproża, zmianę schodów albo problem z prawidłowym montażem drzwi.
Najczęstsze błędy, które trudno naprawić po fakcie
Najdroższe pomyłki nie zawsze wynikają z wadliwego betonu. Częściej problemem jest brak koordynacji między projektem konstrukcyjnym, instalacjami i wykonawcą. Fundament zostaje zasypany, a dopiero później okazuje się, że rura kanalizacyjna powinna wyjść w innym miejscu.
- Brak badań gruntu lub ignorowanie ich wyników. Projekt oparty na niewłaściwych założeniach może wymagać kosztownych zmian.
- Ustalanie wysokości „na oko”. Poziom domu powinien wynikać z projektu, rzędnych działki i odpływu wody.
- Zasypywanie bez zagęszczania warstwowego. Osiadanie gruntu może później spowodować pękanie posadzki.
- Przebijanie gotowych fundamentów pod instalacje. Takie rozwiązanie osłabia konstrukcję i narusza izolację.
- Brak ciągłości izolacji w narożnikach i na połączeniach. Wilgoć może pojawić się mimo zastosowania dobrego materiału.
- Oszczędzanie na odwodnieniu na działce z wodą gruntową. Sama masa bitumiczna nie zastąpi systemu dobranego do realnego parcia wody.
- Niejasny zakres umowy. Jedna ekipa może uznać chudy beton za zakończenie etapu, a druga doliczyć go jako dodatkową robotę.
Przed odbiorem tego fragmentu budowy zrobiłbym dokumentację zdjęciową każdego elementu, który później zniknie pod ziemią. Dobrze opisane fotografie z miarką i zaznaczeniem miejsca przepustu kosztują niewiele, a mogą oszczędzić kucia i nerwów podczas wykonywania instalacji.
Co sprawdzić przed rozpoczęciem ścian nadziemia
Etap można uznać za dobrze przygotowany dopiero wtedy, gdy fundament nie tylko stoi, ale też ma właściwe wymiary, poziomy i ochronę przed wodą. Przed rozpoczęciem murowania sprawdziłbym z kierownikiem budowy przede wszystkim przekątne, osie, rzędne i szerokości oparcia ścian.
- porównaj rzeczywiste wymiary fundamentów z projektem,
- sprawdź, czy izolacja nie została uszkodzona przy zasypywaniu,
- upewnij się, że wszystkie przepusty są opisane i drożne,
- zweryfikuj poziom podłoża pod przyszłą posadzkę,
- zachowaj faktury oraz dokumentację użytych materiałów,
- nie rozpoczynaj kolejnego etapu bez odbioru robót przez kierownika budowy.
Najlepszy moment na poprawki przypada właśnie przed zasypaniem albo przed wymurowaniem pierwszej warstwy. Gdy pojawią się ściany, wieńce i stolarka, każda korekta staje się bardziej widoczna, droższa i zwykle wymaga kompromisu.
Dobrze wykonany fundament zaczyna się od decyzji zapisanych w projekcie
Stan zerowy nie powinien być traktowany jako etap do szybkiego zamknięcia, lecz jako punkt kontrolny całej inwestycji. Największą wartość daje tu nie najtańsza ekipa, ale czytelny zakres prac, poprawne wytyczenie, dobór technologii do gruntu i kontrola elementów, które później zostaną niewidoczne.
Przed podpisaniem umowy poproś o rozpisanie, czy cena obejmuje badanie i wymianę gruntu, wywóz urobku, izolacje, przepusty, zagęszczenie oraz podkład betonowy. Taka lista zajmuje kilka minut, a może uchronić budżet przed dopłatami i sprawić, że kolejne etapy budowy domu oraz montaż stolarki rozpoczną się na stabilnej, suchej i prawidłowo wypoziomowanej podstawie.
