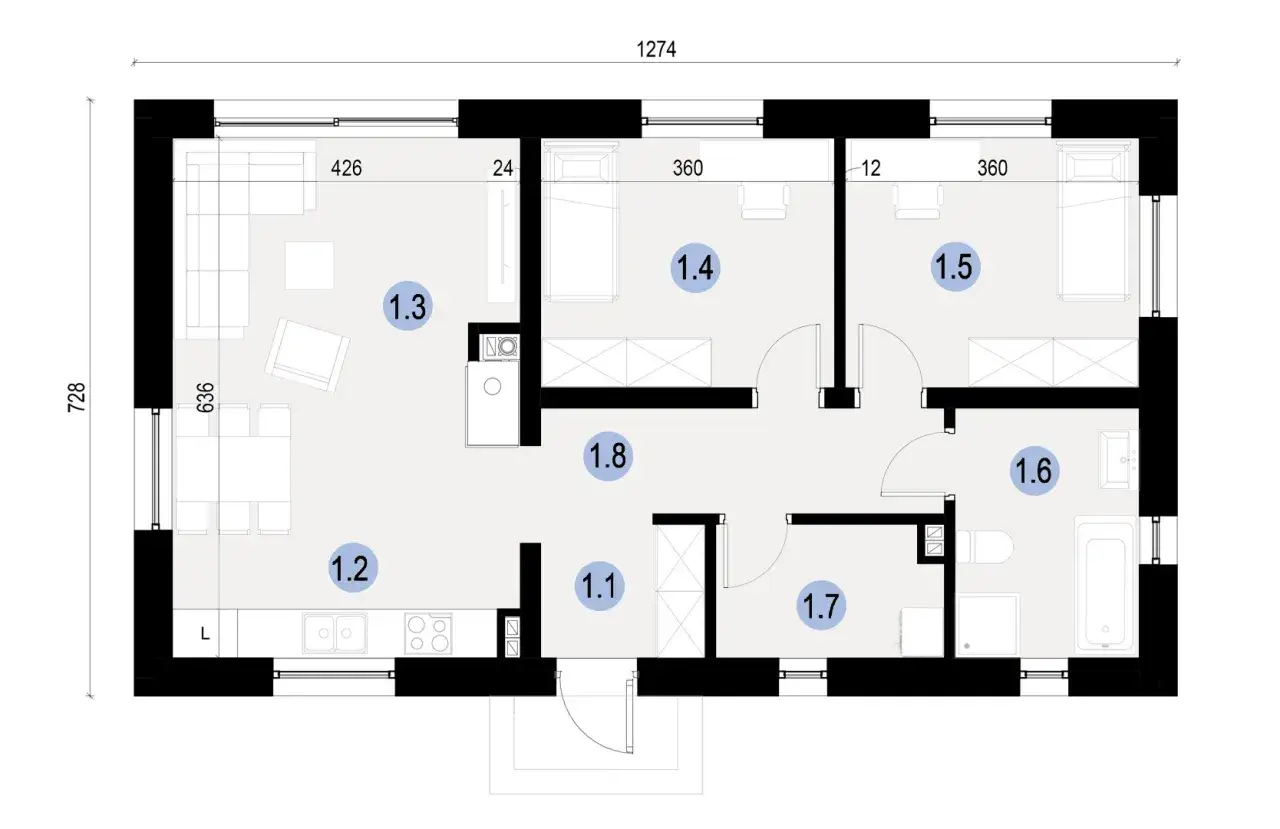

Planujesz mały dom na własnej działce i chcesz ograniczyć formalności? Dom bez pozwolenia jest możliwy, ale w praktyce nie oznacza budowy bez projektu, planu miejscowego ani kontroli zgodności z przepisami. Wyjaśniam, jakie warunki trzeba spełnić, jak sprawdzić działkę, jakie dokumenty przygotować i ile realnie może kosztować taka inwestycja w 2026 roku.
Mały dom bez pozwolenia wymaga zgłoszenia i dobrze sprawdzonej działki
- 70 m² powierzchni zabudowy to limit rzutu budynku, a nie jego całkowitej powierzchni użytkowej.
- Budynek musi być wolno stojący, maksymalnie dwukondygnacyjny, a jego obszar oddziaływania powinien mieścić się na działce.
- Potrzebne są między innymi projekt budowlany, projekt zagospodarowania działki i oświadczenia inwestora.
- Bez miejscowego planu zagospodarowania przestrzennego zwykle potrzebna jest decyzja o warunkach zabudowy.
- Orientacyjny koszt domu do stanu deweloperskiego w 2026 roku to około 300-430 tys. zł, bez ceny działki.

Co naprawdę oznacza budowa bez pozwolenia
Najważniejsze rozróżnienie jest proste. Taki budynek nie wymaga decyzji o pozwoleniu na budowę, ale nadal podlega zgłoszeniu z projektem. Inwestor musi więc wykazać, że planowana konstrukcja spełnia przepisy techniczne, zapisy planu miejscowego i wymagania dotyczące usytuowania na działce.
W przypadku domu mieszkalnego uproszczona procedura dotyczy budynku wolno stojącego, nie wyższego niż dwie kondygnacje, o powierzchni zabudowy do 70 m². Budowa musi służyć zaspokojeniu własnych potrzeb mieszkaniowych inwestora. Nie oznacza to jednak, że właściciel nie może mieć już mieszkania albo innego domu. Posiadanie dodatkowej nieruchomości samo w sobie nie wyklucza inwestycji.
| Warunek | Co oznacza w praktyce |
|---|---|
| Powierzchnia zabudowy | Maksymalnie 70 m² rzutu budynku na gruncie. To nie jest powierzchnia wszystkich pomieszczeń. |
| Liczba kondygnacji | Dom może mieć najwyżej dwie kondygnacje, na przykład parter i poddasze użytkowe. |
| Usytuowanie | Budynek powinien być wolno stojący, a jego obszar oddziaływania musi mieścić się na działce. |
| Cel inwestycji | Dom ma służyć własnym potrzebom mieszkaniowym inwestora, a nie wyłącznie działalności komercyjnej. |
| Formalności | Potrzebne jest zgłoszenie z dokumentacją, choć w tym szczególnym trybie można rozpocząć prace od razu po doręczeniu zgłoszenia. |
Nie ma też obowiązku ustanawiania kierownika budowy ani prowadzenia dziennika budowy. Ja traktuję to jako możliwość, a nie zachętę do całkowitej rezygnacji z nadzoru. Przy pierwszej budowie obecność kierownika, nawet gdy nie jest wymagana, często kosztuje mniej niż naprawa błędów przy fundamentach, dachu czy instalacjach.
Działka decyduje, czy inwestycja będzie możliwa
Najtańszy projekt nie pomoże, jeśli działka nie pozwala na legalną zabudowę. Przed zakupem albo zamówieniem projektu sprawdzam przede wszystkim miejscowy plan zagospodarowania przestrzennego. Dokument określa między innymi przeznaczenie terenu, maksymalną wysokość budynku, kąt nachylenia dachu, linię zabudowy i dopuszczalną intensywność zabudowy.Jeżeli dla działki nie ma planu miejscowego, potrzebna będzie decyzja o warunkach zabudowy. W 2026 roku trzeba dodatkowo sprawdzić, czy w danej gminie wszedł już w życie plan ogólny. Po zmianach planistycznych możliwość wydania nowych warunków zabudowy może zależeć od tego dokumentu, dlatego przed rozpoczęciem procedury najlepiej potwierdzić sytuację bezpośrednio w urzędzie gminy.
Przeczytaj również: Ile żądać za służebność przesyłu? Jak wyliczyć kwotę
Na co spojrzeć przed wyborem projektu
- Przeznaczenie działki w MPZP albo możliwość uzyskania WZ.
- Dostęp do drogi publicznej, również przez ustanowioną służebność.
- Możliwość podłączenia prądu, wody i kanalizacji albo zastosowania studni, szamba czy przydomowej oczyszczalni.
- Odległości od granic działki, drogi, lasu, cieków wodnych i istniejących sieci.
- Ryzyko zalewania, szkody górnicze, osuwiska oraz warunki gruntowo-wodne.
- Ograniczenia wynikające z ochrony przyrody, zabytków lub położenia na obszarze chronionym.
Działka rolna nie jest automatycznie wykluczona, ale sprawa bywa bardziej złożona. Znaczenie ma klasa gruntu, plan miejscowy, możliwość uzyskania WZ oraz ewentualne wyłączenie gruntu z produkcji rolnej. W przypadku gruntów leśnych ograniczenia są jeszcze większe. Sam fakt, że działka jest duża i położona poza miastem, nie daje prawa do postawienia domu.
Praktyczny test jest prosty. Zanim kupię projekt, proszę urząd o wypis i wyrys z planu albo sprawdzam procedurę uzyskania WZ, a geodecie zlecam ocenę możliwości usytuowania budynku. To niewielki wydatek w porównaniu z kosztem projektu, który później może okazać się nieprzydatny.
Jak przejść przez procedurę krok po kroku
Uproszczenie dotyczy przede wszystkim trybu administracyjnego. Nie usuwa potrzeby przygotowania dokumentacji. Cały proces można uporządkować w kilku etapach.
- Sprawdź działkę. Ustal zapisy MPZP albo uzyskaj WZ, sprawdź dostęp do drogi, media i ograniczenia terenowe.
- Wybierz projekt. Projekt katalogowy trzeba dopasować do działki, warunków gruntowych i lokalnych wymagań. Potrzebna jest adaptacja wykonana przez uprawnionego projektanta.
- Przygotuj dokumentację. Obejmuje ona projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany.
- Złóż zgłoszenie. Dokumenty trafiają do starosty albo prezydenta miasta na prawach powiatu. Można je złożyć papierowo lub elektronicznie.
- Dołącz wymagane oświadczenia. Chodzi między innymi o prawo do dysponowania nieruchomością na cele budowlane, własne potrzeby mieszkaniowe i kompletność dokumentacji.
- Zawiadom nadzór o rozpoczęciu prac. W szczególnym trybie dla domu do 70 m² nie trzeba czekać 21 dni na tak zwane milczące załatwienie sprawy. Budowę można rozpocząć po doręczeniu zgłoszenia organowi.
Po zakończeniu budowy nie wystarczy po prostu wnieść mebli. Trzeba złożyć zawiadomienie o zakończeniu budowy do powiatowego inspektoratu nadzoru budowlanego. Przy braku kierownika budowy inwestor dołącza oświadczenie o zgodności wykonania domu z projektem i przepisami oraz o dokonaniu pomiarów powierzchni użytkowej. Potrzebna jest także geodezyjna inwentaryzacja powykonawcza.
Jeżeli organ nie wniesie sprzeciwu, po upływie 14 dni od zawiadomienia można rozpocząć użytkowanie budynku. Dom powinien być wykonany zgodnie z projektem. Zmiana lokalizacji ścian, konstrukcji dachu czy parametrów budynku bez właściwej procedury może stworzyć problem przy zakończeniu budowy i późniejszej sprzedaży nieruchomości.
Dom mieszkalny i rekreacyjny to nie to samo
Na rynku często spotykam projekty reklamowane jako domki do 35 albo 70 m² bez pozwolenia. Trzeba sprawdzić, czy chodzi o budynek mieszkalny jednorodzinny, czy o budynek rekreacji indywidualnej. To różne kategorie, z innymi warunkami i przeznaczeniem.
| Cecha | Dom mieszkalny do 70 m² | Budynek rekreacyjny do 70 m² |
|---|---|---|
| Kondygnacje | Maksymalnie dwie | Parterowy |
| Powierzchnia zabudowy | Do 70 m² | Powyżej 35 m² i do 70 m² |
| Rozpiętość konstrukcji | Wynika z projektu i przepisów technicznych | Maksymalnie 6 m |
| Wysięg wsporników | Wynika z projektu | Maksymalnie 2 m |
| Limit na działce | Brak takiego ograniczenia w tej podstawie zgłoszenia | Nie więcej niż jeden budynek na każde 500 m² działki |
| Przeznaczenie | Stałe potrzeby mieszkaniowe | Okresowy wypoczynek |
Nie można bezpiecznie założyć, że domek rekreacyjny stanie się później zwykłym domem tylko dlatego, że ma kuchnię, łazienkę i ogrzewanie. O możliwości zmiany sposobu użytkowania decydują przepisy, plan miejscowy oraz parametry budynku. Traktowanie kategorii rekreacyjnej jako furtki do stałego zamieszkania jest jednym z częstszych błędów inwestorów.
Jeśli celem jest całoroczne mieszkanie, projekt powinien od początku odpowiadać wymaganiom dla budynku mieszkalnego. To może oznaczać wyższy koszt projektu i wykonania, ale daje znacznie większą pewność przy odbiorze, ubezpieczeniu, kredycie i ewentualnej sprzedaży.
Ile kosztuje taka budowa w 2026 roku
Brak pozwolenia nie oznacza braku kosztów. Oszczędność dotyczy głównie czasu i części formalności, natomiast fundamenty, konstrukcja, instalacje, przyłącza i wykończenie kosztują podobnie jak przy większej inwestycji. Mały dom bywa nawet droższy w przeliczeniu na metr, bo kuchnia, łazienka, źródło ogrzewania i przyłącza generują koszty niezależne od metrażu.
| Element | Orientacyjny koszt w 2026 roku |
|---|---|
| Projekt, adaptacja i dokumentacja | Około 8-20 tys. zł |
| Mapa, badania gruntu i obsługa geodezyjna | Około 3-10 tys. zł |
| Przyłącza lub rozwiązania indywidualne | Około 15-70 tys. zł, zależnie od odległości i warunków |
| Stan surowy zamknięty | Zwykle około 180-300 tys. zł |
| Stan deweloperski | Najczęściej około 300-430 tys. zł |
| Wykończenie pod klucz | Około 420-650 tys. zł |
Podane kwoty są orientacyjne i nie obejmują ceny działki, ogrodzenia, mebli ani kredytu. Dom z prostą bryłą, dwuspadowym dachem i standardowym ogrzewaniem będzie tańszy niż budynek z dużymi przeszkleniami, skomplikowanym dachem i pompą ciepła. Przy małym metrażu szczególnie mocno widać też różnicę między budową systemem gospodarczym a zleceniem wszystkiego jednej firmie.
Najczęściej pomijane wydatki to niwelacja terenu, odwodnienie, podjazd, zbiornik na deszczówkę, przyłącze energetyczne i zagospodarowanie działki. Dlatego do kosztorysu dodałbym co najmniej 10-15 procent rezerwy. Sama kwota za projekt nie powinna być powodem wyboru najtańszego rozwiązania, jeśli późniejsze poprawki mają kosztować kilkadziesiąt tysięcy złotych.
Najbezpieczniejszy plan przed wbiciem pierwszej łopaty
Najpierw sprawdź przeznaczenie działki, plan miejscowy lub możliwość uzyskania WZ, dostęp do drogi i warunki przyłączenia mediów. Dopiero potem wybierz projekt, zleć jego adaptację i przygotuj zgłoszenie. Taka kolejność ogranicza ryzyko, że kupisz atrakcyjny projekt, którego nie da się legalnie ustawić na konkretnej parceli.
Uproszczona procedura jest dobrym rozwiązaniem dla osoby, która chce zbudować niewielki, własny dom i potrafi pilnować dokumentacji. Nie zwalnia jednak z odpowiedzialności za konstrukcję, bezpieczeństwo i zgodność z prawem. W przypadku wątpliwej działki, trudnych warunków gruntu albo nietypowego projektu rozsądniej zapłacić za konsultację projektanta niż oszczędzać na etapie, na którym błędy są jeszcze tanie do naprawienia.
