Zakup działki z hasłem „media w drodze” może oznaczać zarówno szybkie podłączenie, jak i kosztowną inwestycję wymagającą zgód sąsiadów. Dlatego uzbrojenie działki krok po kroku najlepiej zacząć jeszcze przed podpisaniem umowy, a nie dopiero po uzyskaniu pozwolenia na budowę. Poniżej pokazuję, jak sprawdzić możliwości przyłączenia, zamówić warunki techniczne, przejść formalności i oszacować realny budżet.
Najważniejsze decyzje zapadają przed pierwszym wykopem
- Sprawdź media przed zakupem w Geoportalu, gminie i u gestorów sieci.
- „Media w drodze” nie oznaczają przyłączy doprowadzonych do granicy działki.
- Prąd, wodę, kanalizację i gaz załatwia się u różnych operatorów.
- Przyłącza można wykonać na zgłoszenie albo bez zgłoszenia, na podstawie planu sytuacyjnego zgodnie z Prawem budowlanym.
- Orientacyjny koszt krótkich przyłączy dla domu jednorodzinnego często wynosi 15 000-35 000 zł, ale rozbudowa sieci może zwielokrotnić tę kwotę.

Co naprawdę oznacza uzbrojona działka
Działka uzbrojona ma dostęp do infrastruktury potrzebnej do planowanej zabudowy. Najczęściej chodzi o energię elektryczną, wodę, kanalizację sanitarną, gaz i telekomunikację. Dostęp do drogi publicznej nie jest medium, ale bez niego nawet dobrze wyposażona parcela może okazać się bezużyteczna budowlano.
Trzeba rozróżnić trzy sytuacje. Sieć może przebiegać przy granicy działki, może znajdować się kilkadziesiąt metrów dalej albo może istnieć tylko w planach operatora. W ogłoszeniach wszystkie te warianty bywają opisane jako „działka uzbrojona”, choć koszty i czas realizacji są zupełnie różne.
Do uzyskania warunków zabudowy nie zawsze trzeba mieć już wykonane przyłącza. Przepisy dopuszczają, aby uzbrojenie było istniejące lub projektowane, o ile jest wystarczające dla planowanej inwestycji i można potwierdzić możliwość jego wykonania. To jednak nie zwalnia z uzyskania konkretnych warunków od operatorów.
Sprawdź działkę zanim podpiszesz umowę

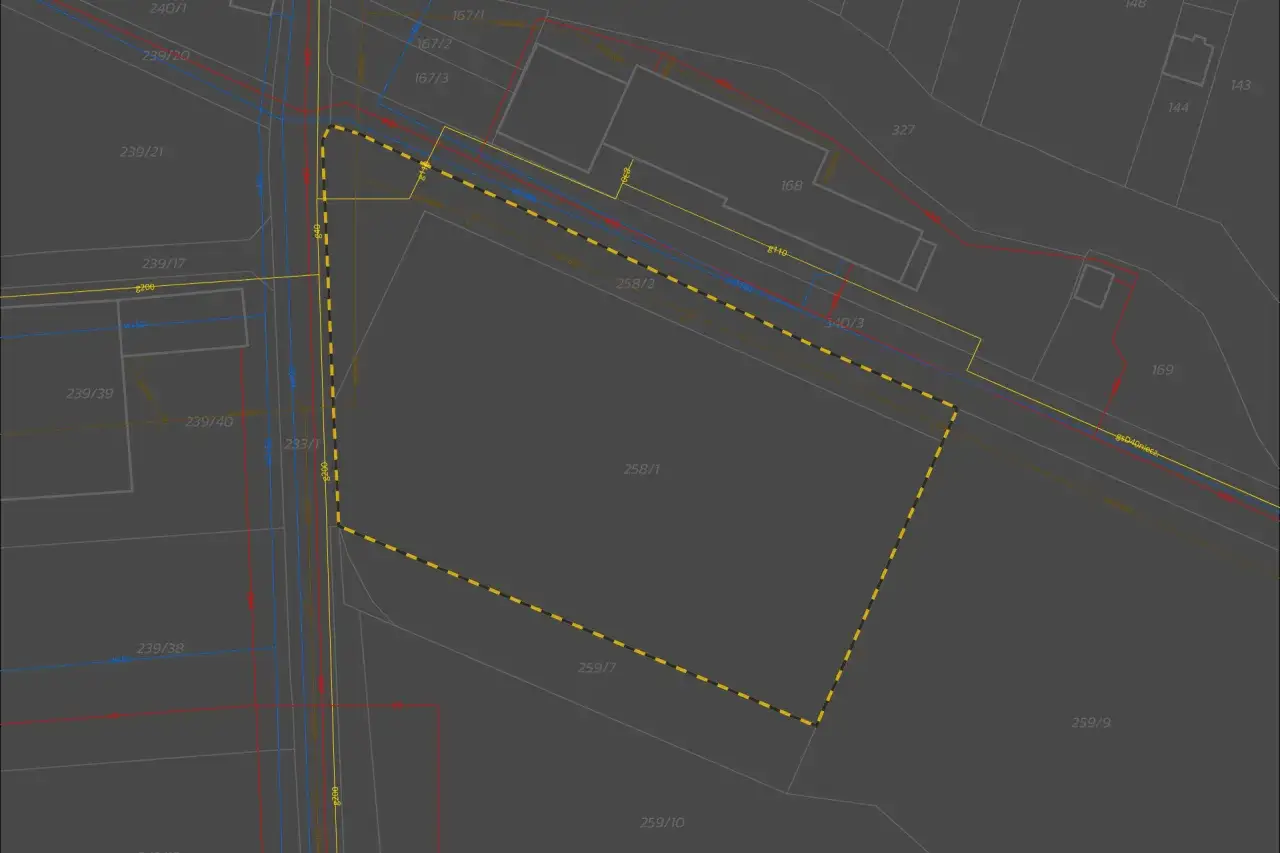

Pierwszy etap nie polega na kopaniu, lecz na zebraniu dokumentów. W gminie sprawdź miejscowy plan zagospodarowania przestrzennego, a jeśli go nie ma, możliwość uzyskania decyzji o warunkach zabudowy. Z dokumentów dowiesz się między innymi, jaki dom można wybudować, gdzie może stanąć i jakie rozwiązania odprowadzania ścieków są dopuszczalne.Na mapie Geoportalu lub w danych GESUT można wstępnie zobaczyć przebieg sieci uzbrojenia terenu. Traktuję tę mapę jako punkt wyjścia, a nie ostateczne potwierdzenie. Dane mogą być niepełne, a sama obecność przewodu nie mówi, czy operator ma wolną przepustowość i zgodzi się na nowe przyłącze.
Przed zakupem złóż zapytania do właściwych gestorów. Potrzebne będą zwykle numer działki, obręb ewidencyjny, mapa oraz krótki opis inwestycji, na przykład dom jednorodzinny o powierzchni około 150 m². W przypadku prądu podaj planowaną moc przyłączeniową. Dla typowego domu często analizuje się zakres 12-20 kW, ale pompa ciepła, płyta indukcyjna, klimatyzacja i ładowarka samochodu mogą uzasadniać większą wartość.
Nie pomijaj dostępu do drogi. Sprawdź, czy działka ma bezpośredni dostęp do drogi publicznej, udział w drodze wewnętrznej albo ustanowioną służebność. Jeśli przyłącze ma przechodzić przez cudzy grunt, potrzebna może być zgoda właściciela lub służebność przesyłu. To jeden z problemów, których nie widać na zdjęciach działki, a który potrafi zatrzymać inwestycję na wiele miesięcy.

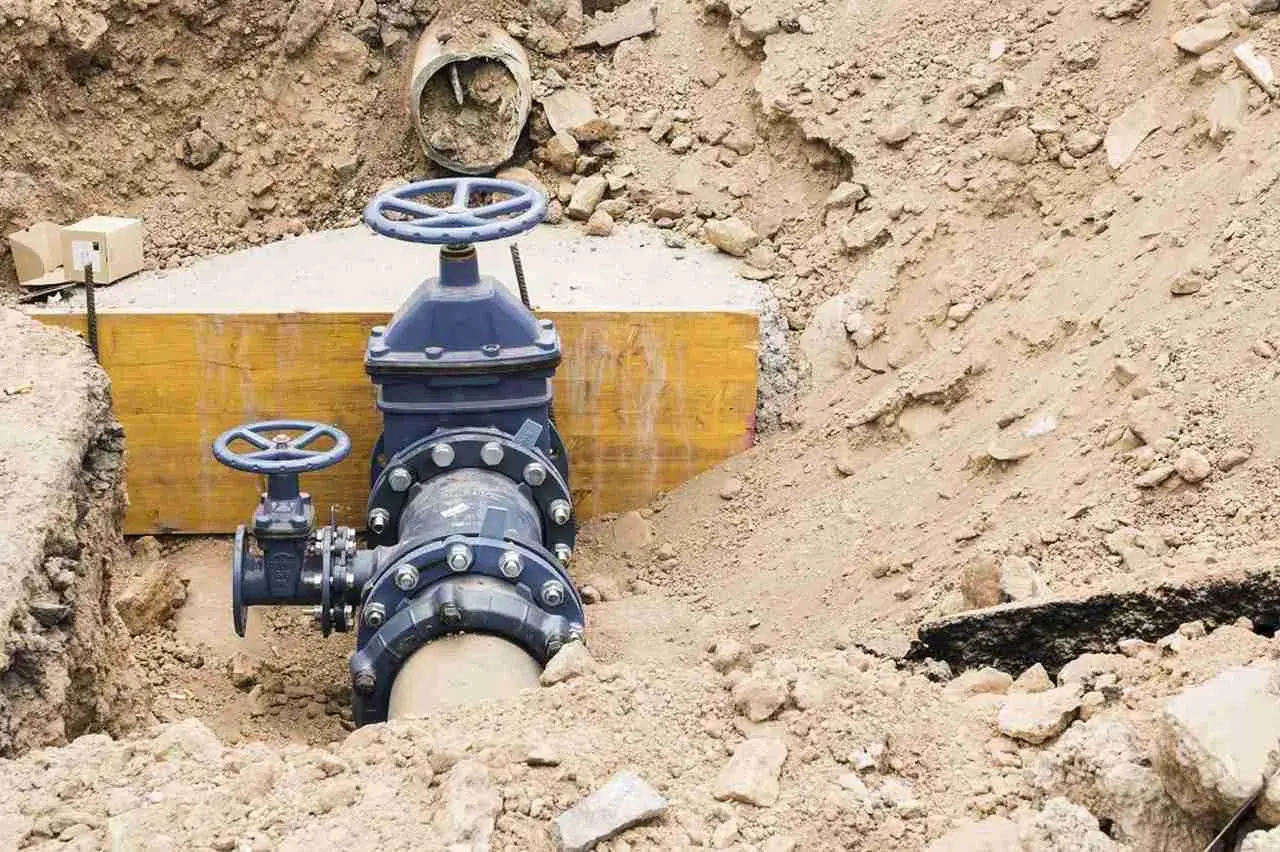

Uzbrojenie działki krok po kroku od mapy do odbioru
-
Ustal zakres potrzebnych mediów. Nie każda działka wymaga gazu, kanalizacji zbiorczej czy światłowodu. Zdecyduj, czy planujesz ogrzewanie gazowe, pompę ciepła, studnię, zbiornik bezodpływowy albo przydomową oczyszczalnię.
- Zbierz dokumenty planistyczne i mapę. Przygotuj wypis i wyrys z MPZP albo decyzję o warunkach zabudowy, mapę zasadniczą oraz dokument potwierdzający tytuł prawny do nieruchomości. Aktualna mapa będzie potrzebna projektantowi przy planowaniu trasy przyłączy.
-
Złóż osobne wnioski o warunki przyłączenia. Wniosek o prąd trafia do operatora systemu dystrybucyjnego, wniosek o wodę i kanalizację do lokalnego przedsiębiorstwa wodociągowo-kanalizacyjnego, a wniosek o gaz do właściwego operatora gazowego. Każdy gestor ma własne formularze i wymagania.
-
Porównaj warunki z projektem domu. Sprawdź miejsce skrzynki elektrycznej, wodomierza, studzienki kanalizacyjnej i szafki gazowej. Ich położenie powinno współgrać z wjazdem, budynkiem, ogrodzeniem oraz przyszłym układem ogrodu.
-
Zamów projekt przyłączy i plan sytuacyjny. Projektant wyznacza trasy, średnice przewodów, zagłębienie i miejsca włączenia do sieci. Przy kilku mediach dobrze opracować całość wspólnie, bo pozwala to uniknąć wielokrotnego rozkopywania podjazdu.
-
Podpisz umowy i załatw zgody terenowe. Operator określi zakres własnych prac, opłatę przyłączeniową oraz elementy, które musi wykonać inwestor. Jeśli trasa prowadzi przez drogę publiczną, może być potrzebna zgoda zarządcy drogi i opłata za zajęcie pasa drogowego.
-
Wybierz ścieżkę formalną. Zgodnie z wyjaśnieniami GUNB budowa przyłączy może odbyć się na zgłoszenie, bez zgłoszenia na podstawie art. 29a Prawa budowlanego albo w określonych przypadkach na podstawie pozwolenia na budowę. Przy procedurze bez zgłoszenia potrzebny jest plan sytuacyjny na aktualnej mapie.
-
Zleć wykonanie uprawnionej ekipie. Wykonawca powinien pracować zgodnie z projektem i wymaganiami operatora. Po zakończeniu robót potrzebne mogą być próby szczelności, protokoły, inwentaryzacja geodezyjna oraz odbiór przez gestora sieci.
-
Zamknij przyłącze od strony budynku. Samo doprowadzenie sieci do granicy działki nie wystarcza. Trzeba jeszcze wykonać instalację wewnętrzną, zamontować wymagane urządzenia, podpisać umowę na dostawę mediów i uzyskać licznik albo zaplombowanie układu pomiarowego.
Najlepszy moment na wykonanie podziemnych tras przypada zwykle przed budową ogrodzenia, podjazdu i tarasu. Późniejsze rozbieranie kostki lub asfaltu jest nie tylko droższe, ale często komplikuje też dostęp do awarii.
Jak wyglądają poszczególne przyłącza
Prąd
Procedurę zaczyna się od wniosku o określenie warunków przyłączenia. Operator wskazuje miejsce przyłączenia, moc, rodzaj zasilania, zakres prac po swojej stronie i przewidywany termin. W praktyce inwestor powinien od razu zapytać o przyłącze docelowe oraz zasilanie placu budowy, ponieważ tymczasowe rozwiązanie może oznaczać dodatkowe koszty.
Po stronie operatora zwykle znajduje się doprowadzenie sieci i montaż złącza lub skrzynki w uzgodnionym miejscu. Instalację od złącza do budynku wykonuje inwestor, a jej odbiór przeprowadza elektryk z odpowiednimi uprawnieniami.
Woda i kanalizacja
Lokalny zakład wodociągowy wydaje warunki techniczne, w których określa miejsce włączenia, średnicę przewodu, sposób montażu wodomierza i wymagania dotyczące kanalizacji. Kanalizacja grawitacyjna wymaga odpowiednich spadków, dlatego różnica wysokości terenu może mieć większe znaczenie niż sama odległość od sieci.
Jeśli kanalizacja znajduje się niżej niż budynek albo teren jest płaski, może być potrzebna przepompownia ścieków. To rozwiązanie działa, ale oznacza dodatkowy koszt zakupu, zasilania i serwisowania urządzenia.
Gaz
Gaz nie jest konieczny do zabudowy działki, ale może być wygodny przy ogrzewaniu i gotowaniu. Operator określa możliwość przyłączenia, miejsce szafki oraz wymagania dla instalacji. Przed wyborem tego wariantu porównaj koszt przyłącza z pompą ciepła, ogrzewaniem elektrycznym lub innym źródłem energii.
Przeczytaj również: Pozwolenie na użytkowanie czy zawiadomienie? Sprawdź procedurę
Internet i telekomunikacja
Światłowód warto sprawdzić przed wykonaniem podjazdu, ale nie zawsze trzeba czekać z budową domu na jego doprowadzenie. Dobrym rozwiązaniem jest ułożenie pustej rurki osłonowej od granicy działki do miejsca, w którym znajdzie się router lub szafka teletechniczna. Późniejsze przeciągnięcie kabla będzie wtedy proste i nie wymaga rozkopywania posesji.Ile kosztuje uzbrojenie działki i ile trwa
Koszt zależy przede wszystkim od długości przyłączy, rodzaju nawierzchni, odległości do sieci, warunków gruntowych i tego, czy trzeba rozbudować infrastrukturę. Dla krótkich przyłączy przy drodze można przyjąć następujące, bardzo orientacyjne widełki:
| Element | Orientacyjny koszt | Co najbardziej zmienia cenę |
|---|---|---|
| Prąd | około 2 000-10 000 zł | moc, długość przyłącza, zakres prac operatora |
| Woda | około 3 000-10 000 zł | odległość, odtworzenie drogi, projekt i roboty ziemne |
| Kanalizacja | około 5 000-15 000 zł | spadek terenu, przepompownia, długość przewodu |
| Gaz | około 2 000-8 000 zł | warunki operatora, długość trasy, instalacja wewnętrzna |
| Dokumentacja i geodezja | około 2 000-8 000 zł | liczba przyłączy, mapa, projekty i inwentaryzacja |
Podane kwoty nie obejmują kosztu rozbudowy sieci na dużą odległość ani przejścia przez cudze nieruchomości. Jeśli sieć znajduje się 150 metrów od działki, sam wykop i odtworzenie nawierzchni mogą kosztować więcej niż standardowe opłaty przyłączeniowe.
Na formalności i wykonanie przyłączy trzeba często przeznaczyć kilka miesięcy. Najdłużej trwa zwykle prąd, jeśli operator musi zaplanować rozbudowę sieci. Dlatego wniosek o warunki przyłączenia warto złożyć zaraz po wyborze działki, a nie dopiero wtedy, gdy ekipa budowlana czeka już na rozpoczęcie prac.
Co zrobić, gdy w pobliżu nie ma sieci
Brak kanalizacji nie przekreśla inwestycji. W zależności od ustaleń planu miejscowego, warunków gruntowych i przepisów technicznych można rozważyć studnię, zbiornik bezodpływowy albo przydomową oczyszczalnię ścieków. Takie rozwiązania wymagają jednak sprawdzenia lokalnych ograniczeń, odległości od granic działki, studni, budynku i innych elementów zagospodarowania.
Studnia oznacza konieczność oceny warunków hydrogeologicznych i jakości wody. Szambo jest prostsze na starcie, ale generuje stałe koszty wywozu. Oczyszczalnia może być tańsza w eksploatacji, lecz potrzebuje odpowiedniego gruntu, miejsca i prawidłowego odprowadzania oczyszczonych ścieków.
Jeszcze ostrożniej trzeba podchodzić do samodzielnego finansowania rozbudowy sieci. Zanim zapłacisz za wodociąg lub kabel prowadzony przez kilka działek, ustal, kto będzie właścicielem wybudowanego odcinka, kto odpowiada za awarie i czy operator później go przejmie. Bez pisemnych ustaleń można ponieść duży wydatek bez gwarancji korzystnego rozwiązania.
Błędy, które najczęściej podnoszą koszt inwestycji
- Wiara w opis ogłoszenia. Zawsze żądaj warunków technicznych albo pisemnego potwierdzenia od operatora.
- Brak wspólnego planu tras. Przyłącza wykonane bez koordynacji mogą kolidować z fundamentami, drenażem lub przyszłym podjazdem.
- Zbyt mała moc prądu. Późniejsze zwiększenie mocy może wymagać zmian w instalacji i rozbudowy przyłącza.
- Pomijanie geodezji. Przewody warto zinwentaryzować przed zasypaniem, aby później nie szukać ich metodą prób i błędów.
- Budowa nawierzchni za wcześnie. Kostkę i asfalt najlepiej układać po zakończeniu wszystkich robót podziemnych.
- Brak rezerwy finansowej. Do kosztorysu przyłączy dolicz co najmniej 15-20% na roboty ziemne, kolizje i odtworzenie nawierzchni.
Najbardziej praktyczny dokument, jaki można przygotować, to jedna teczka z mapą działki, warunkami każdego operatora, projektami, umowami, zgodami właścicieli i protokołami odbioru. Dzięki temu łatwo sprawdzisz, co już zostało wykonane, a co nadal jest tylko planem.
Dobrze uzbrojona działka zaczyna się od dokumentów
Najbezpieczniejsza kolejność to sprawdzenie planu i drogi, potwierdzenie sieci u operatorów, uzyskanie warunków, skoordynowanie projektów, wykonanie przyłączy i dopiero później budowa docelowych nawierzchni. Takie podejście ogranicza ryzyko, że atrakcyjna działka okaże się kosztowna przez brak kanalizacji, zbyt małą moc prądu albo konieczność prowadzenia przewodów przez cudzy grunt.
Nie warto też dążyć za wszelką cenę do pełnego pakietu mediów. Czasem własna studnia i oczyszczalnia są rozsądniejsze niż długie przyłącze wodociągowe, a ogrzewanie elektryczne może być prostsze niż gaz. Liczy się nie sama lista sieci, lecz rozwiązanie dopasowane do planowanego domu, budżetu i warunków konkretnej działki.
